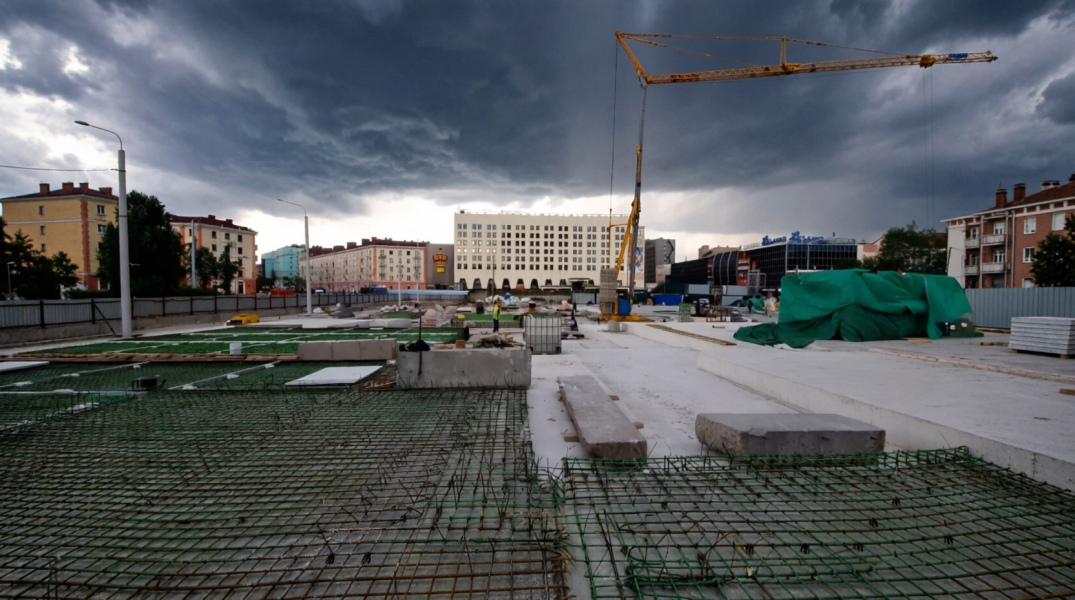

Контрольно-счетная палата Мурманска выявила нарушения при исполнении муниципального контракта на благоустройство площади Пять Углов. Как следует из отчета аудиторов, подрядчик сорвал сроки выполнения работ, а объект до сих пор не завершен.
Контракт стоимостью 629,8 млн рублей был заключен с компанией как с единственным поставщиком. По условиям договора благоустройство должно было завершиться к концу сентября 2025 года, однако по состоянию на 1 апреля 2026 года работы не были выполнены. Сейчас готовность объекта оценивается в 85%, а завершение реконструкции перенесено на конец 2026 года.
В КСП отметили, что подрядчик нарушил сроки выполнения первого и второго этапов работ, а сроки действия договоров с субподрядчиками превышают срок исполнения муниципального контракта на 2–14 месяцев. Кроме того, срок независимой гарантии, обеспечивающей исполнение обязательств, истек еще 25 октября 2025 года.
Аудиторы также установили, что Управление капитального строительства Мурманска не применило к подрядчику меры ответственности за нарушение сроков. В результате городской бюджет недополучил 59,3 млн рублей неустойки.
Из-за затянувшейся реконструкции по итогам 2025 года не был исполнен план по ремонту и содержанию общественных территорий более чем на 50%, а администрации города предъявлено требование вернуть в областной бюджет свыше 3,8 млн рублей субсидии. Если показатели не будут достигнуты и в 2026 году, муниципалитету вновь придется возвращать средства.
По мнению Контрольно-счетной палаты, одной из главных причин срыва сроков стали корректировки проектных решений и отсутствие единого понимания конечного объема работ на этапе планирования.
